前两周帮发小捋装修合同,他揣着三页皱巴巴的纸就来了,封皮印着装修公司的宣传广告,翻开来除了总造价,材料写得模模糊糊,付款全是对施工方有利的条款。问他为啥不看就签字,他说销售说今天签送价值三千的浴霸,赶着就签了。

那些被故意藏在小字里的猫腻

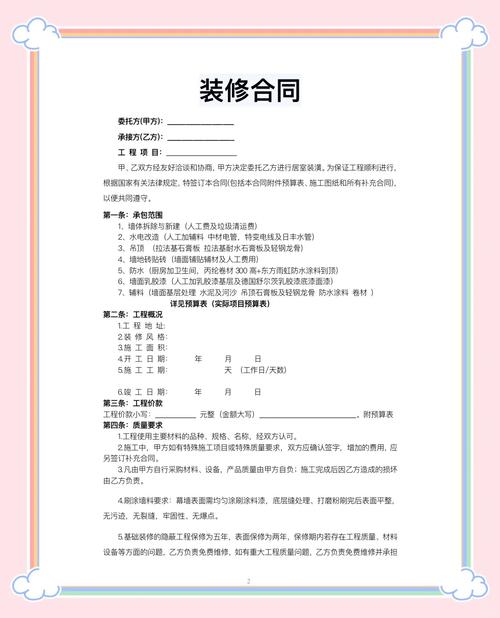

很多人签合同,只看总价对不对,翻到最后签字,中间那些小字直接跳过。这刚好中了圈套。 最常见的,就是闭口合同变开口。一开始谈的时候说“我们这都是一口价,不会乱加钱”,结果合同角落的小字写着“最终造价按实际工程量结算”。说白了就是把低价当钩子,钓你进来,装到哪加到哪,你不付钱就停工。 还有材料那栏,十个有八个只写品牌,不写具体型号、规格、环保等级。你要的是某品牌E0级颗粒板,合同只写“xx品牌板材”,最后进场给你拿同品牌工程级密度板,差价翻一倍都不止,你去找说法,人家说合同写的就是这个品牌,没毛病。 我前两年碰过一个业主,客餐厅地砖定的是广东原厂的柔抛砖,合同只写了品牌,最后送来的是同品牌山东代工厂的货,表面纹理模糊,透水性差一半,维权扯了一个多月,最后只能自己加钱换。
装修合同工程量条款实拍
装修合同工程量条款实拍
还有计价单位坑。比如打柜子,有的按投影面积算,有的按展开面积算,合同不写清楚,最后给你按展开算,总价直接多出来好几千。

付款节点,别把主动权全交出去

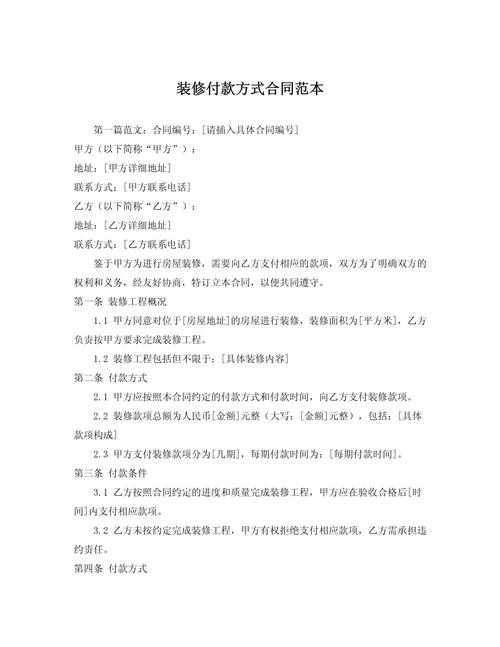

说实话我见过最多的不合理合同,都是开工就要付60%甚至70%。什么“我们公司规定都是先付大部分才能进料”,这话你别信。你钱都给出去了,后面施工哪里不对,你提修改,施工队理都不理你,反正大头已经拿到了,耗得起的是他。 签合同的时候,一定要把付款节点和验收绑定,不验收不付款,验收不合格不付款。我一般给业主的建议是,开工前预付15%到20%的备料款就够,水电改造验收合格付25%,泥木工程验收合格付30%,油漆竣工验收付20%,剩下的10%作为质保尾款,装完住三个月没问题再付。 还有增项一定要加约束条款。合同里必须写上,任何增项必须经过你书面同意,没签字的增项你可以拒付。另外再加一条,单个项目增费超过原报价的10%,超出部分你不用承担。不然随便给你多绕两米水电,就多收你大几千。
装修合同付款节点填写页
装修合同付款节点填写页

别漏了这三行字,关键时刻能救命

别漏了这三行字,关键时刻能救命
别漏了这三行字,关键时刻能救命
第一行,工期延误的赔付责任。很多格式合同只写了,业主延误付款要赔违约金,一字不提施工方延误工期怎么赔。这个必须补上,一般按天算,每天赔总工程款的万分之三到万分之五,写清楚,别不好意思。碰到梅雨天气或者不可抗力另说,但要是施工方安排不当拖工期,就得赔钱。 第二行,环保达标承诺。你装完房子是自己住,甲醛苯这些超标怎么办?一定要加一条,完工后第三方检测空气质量,如果不达标,施工方要负责免费治理,治理不达标就要返工或者退款。别觉得说这个伤感情,真超标了,哭都来不及。 第三行,质保期限。别被忽悠,国家规定装修工程里,隐蔽工程(水电、防水)质保是五年,表面工程是两年,有的装修公司会偷偷把隐蔽工程改成两年,这个一定要核对清楚,写进合同里。 不过话说回来,很多人会说,装修公司都是格式合同,不让改怎么办?真不让改的,你扭头走就对了。本来就是规范做生意,为什么不能改合理条款?说白了就是心里有鬼,就想蒙你。我去年碰到个业主,找的本地小公司,说合同不能改,业主说那我不签了,对方立马就同意加那几条,这不就露馅了吗。 签合同那天别急着签。销售说今天签送家电送橱柜,都是促单的套路,你晚签一天又不会少块肉。坐下来慢慢翻,一条一条捋,哪怕花两个小时,也比装到一半停工扯皮强。 别嫌麻烦。真的。
免责声明:市场有风险,选择需谨慎!此文仅供参考,不作买卖依据。如有侵权请联系删除。
