装修增项控制:那些没写进合同里的隐形坑

前阵子帮发小收装修交底,刚进家门工长掏出个小本子,开口就是八千。 原来说好的铲墙面,报价只包铲腻子,现在发现原墙面掉沙,必须铲到红砖,不加钱不开工。 发小当场傻在那儿,预算总共才十万,一下子冒出来八千的增项,换谁受得了。 这哪是装修,这是开局就给你下套啊。

为啥一开始报价总能比别家低好几万

很多人选装修公司,第一反应就是比总价。哪家便宜选哪家,对吧?

偏偏装修报价的套路,就是吃你只看总价这一点。把必须做的项目藏起来,拆成零散的小项,开工了再一个个找你收钱。

我见过把窗台石单独拿出来当增项的,见过水路改造只报10米的——谁家新房改水路只走10米啊?你实际走35米,一米收你八十,一下子多出来两千,找谁说理去。

还有那种说“水电预收五千,最后按实结算”的,本质上就是变相加价的幌子,反正最后多少钱都是他说了算。

很多人说我签了闭口合同总安全了吧?

不对。闭口合同不代表没增项。我去年遇到个客户,合同写了贴砖,没写砖的尺寸,等业主买了75*150的大砖,工长说大砖铺贴要加钱,一平方加三十,一百平方就是三千,你不加就给你贴歪,你加不加?

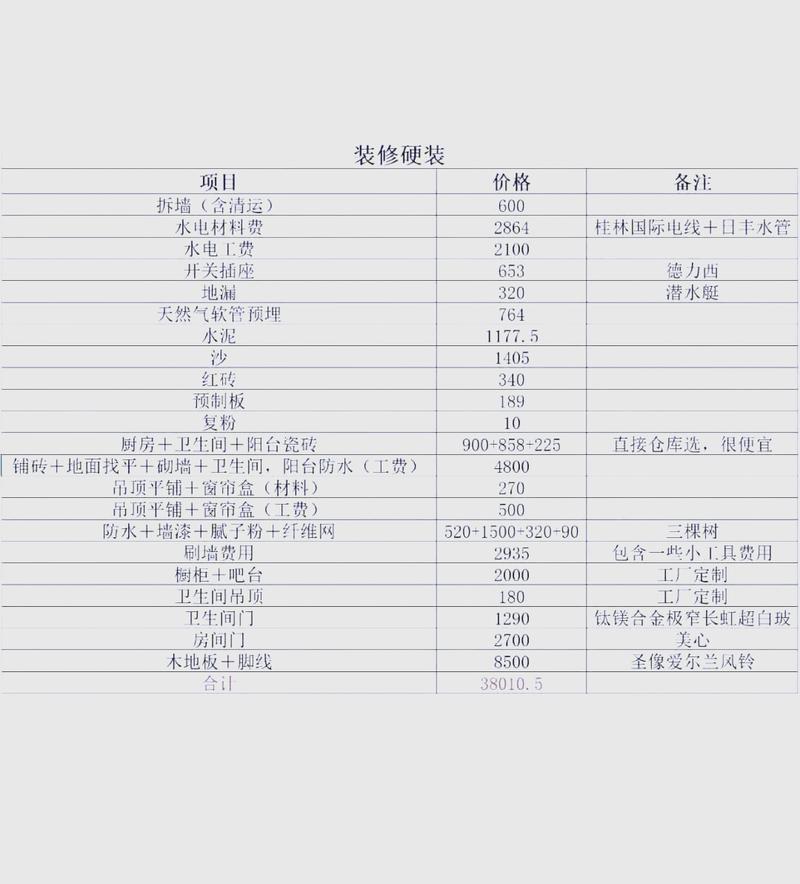

装修报价漏项对比实拍表
装修报价漏项对比实拍表

开工前做这三步,把增项掐在源头

说实话,增项这事儿,90%都是开工前没说清楚留下的祸根。真等开工了再扯,你已经骑虎难下了。

第一步,拿着报价,一个个对着你的户型图数项目。你要做阳台防水,报价里有没有?你要包厨房下水管,报价里有没有?你要做门口的过门石,报价里有没有?漏一个,就加上,提前谈好价格,别留空白。

第二步,把模糊的描述全部改成死规则。比如墙面铲墙,别写“铲除原墙面”,要写清楚“铲至耐水腻子层,若原腻子脱落需铲到红砖,单价XX元一平方”;比如瓷砖铺贴,别写“铺贴瓷砖”,要写清楚“包含任意规格瓷砖铺贴费用”,把话堵死。

所有口头承诺的东西,全部写进合同补充条款里,别嫌麻烦。你现在嫌麻烦,后面麻烦找你的时候,你哭都哭不出来。

第三步,提前说好增项的签字规则。所有增项,必须先出价格,你签字确认了才能动工,不签字就敢动工的,你直接拒付钱,别惯着。

装修开工前增项确认签字单
装修开工前增项确认签字单

已经开工了,遇到增项该怎么掰扯

已经开工了,遇到增项该怎么掰扯
已经开工了,遇到增项该怎么掰扯

不是所有增项都是坑。比如说你自己临时改了设计,原来做衣帽间现在改衣柜,多加了两个抽屉,或者你本来没打算做背景墙,现在突然要加,那该加钱,咱别赖着。

但要是装修公司自己漏的项,一开始没算进去,现在要你加钱,门都没有。

我之前帮一个粉丝处理过,工长说地面必须额外做找平,要加三千块。我去一看,铺地砖本身的工序就包含了找平层,这钱本来就该在贴砖报价里,根本不是增项,最后硬生生给砍没了。

很多人被工长一吓,说不加钱就停工,就乖乖掏了钱。你反过来想,停工损失的是他的工期,他比你急,真要是他的问题,你别怕。

不过话说回来,你自己也得控制点改方案的欲望。很多人装着装着,看到这个好那个好,一会儿加个灯带一会儿改个门洞,改十个八个方案,最后增项超过预算一半,那能怪谁呢?对吧。

正常装修,如果你自己不改设计,增项比例不该超过总报价的5%。超过的部分,基本都是装修公司一开始故意埋的坑,你完全有理由拒付。

装过修的都知道,增项这事儿,防的不是合理加钱,防的是一开始给你低价钓饵,开工了坐地起价。你多留一个心眼,把该说的话都写在纸面上,比什么都强。
